全国首例:内蒙古自治区鄂尔多斯龙湾混凝土置换项目

全国首例:内蒙古自治区鄂尔多斯龙湾混凝土置换项目

我司承接的内蒙古自治区鄂尔多斯龙湾项目(4号楼)第九层剪力墙置换加固工程属于全国首例高层建筑混凝土置换工程!,于2012年4月10日进场施工,,该工程施工人数近百人,工期为90天。本项目鄂尔多斯龙湾项目(4号楼)位于内蒙古鄂尔多斯市,为地下1层,地上22层的混凝土剪力墙结构。根据设计要求,该楼9层剪力墙的混凝土强度等级为C25。采用回弹法对剪力墙混凝土强度进行检测,检测结果表明......

详细信息




    我司承接的内蒙古自治区鄂尔多斯龙湾项目(4号楼)第九层剪力墙置换加固工程属于全国首例高层建筑混凝土置换工程!

    本项目位于内蒙古鄂尔多斯市,为地下1层,地上22层的混凝土剪力墙结构,根据设计要求,该楼9层剪力墙及10层梁板的混凝土强度等级为 C25。受原施工单位的委托,国家建筑工程质量监督检验中心对该楼9层剪力墙及10层梁板混凝土强度进行检测结果表明,混凝土强度推定值范围为12.8MPa~15.3MPa,不满足设计C25混凝土的强度等级要求,我司受业主委托,对9层所有剪力墙及10层梁板进行置换。

    本工程2012年7月进场施工,10月底完工,历时100天。

    关键技术:整体支撑  间隔置换  钢托盘体系  静力爆破

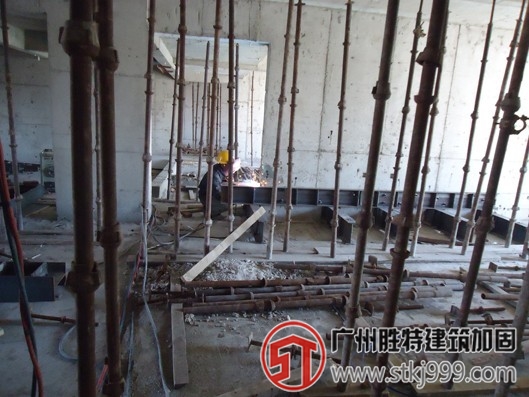

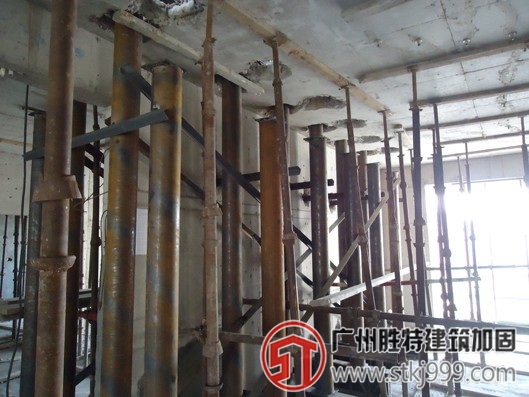

    1.支撑

      本工程中剪力墙墙体置换施工在9层,地上总共为22层,拦腰置换,支撑成为本工程的最重要的施工环节。

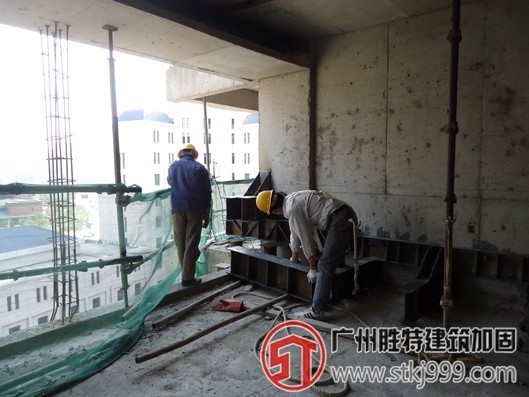

      为解决第10层梁板强度低的问题及置换施工,对7、8、9、10层梁板板进行整体支撑,同时9层以下梁进行支撑至首层;阳台采用钢支撑及加斜支撑(不小于三层)。

    2.置换

      2.1先置换9层的剪力墙,再置换10层的梁板的原则。

      2.2剪力墙采用分段间隔置换,共分为四阶段。

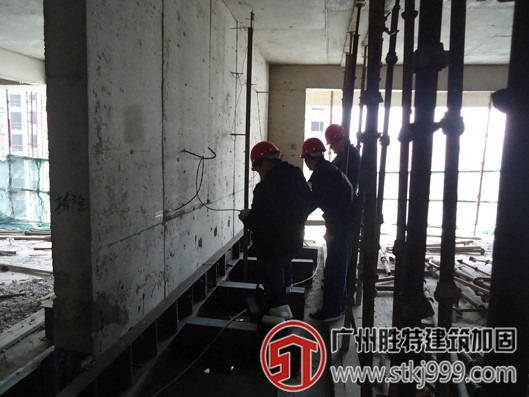

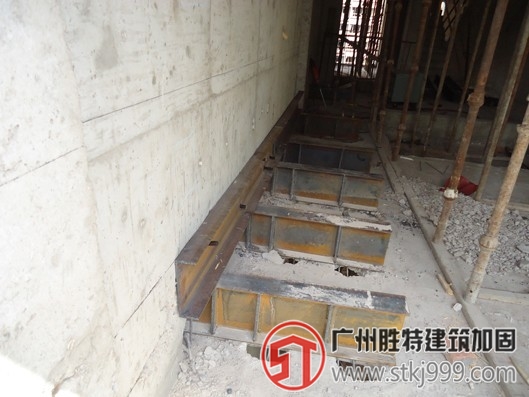

      2.3采用钢梁上下托盘支撑体系进行荷载转移,千斤顶应加压到预定值。

    3.拆除

      在置换墙体边沿线上打应力解除孔→在墙体拆除范围内以梅花式布置静力拆除孔→在孔内注入化学膨胀剂(静力爆破)→用液压钳清理破碎、剥落的混凝土。

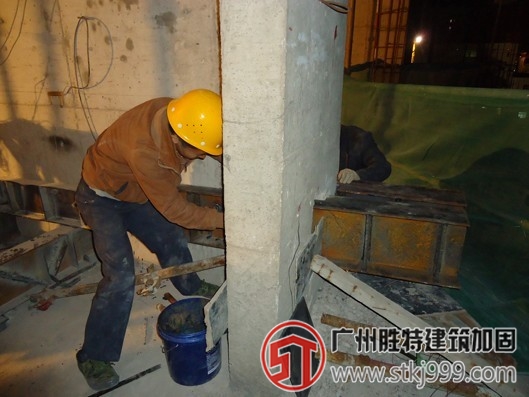

    4.重新浇筑混凝土。
