欢迎光临 广州市胜特建筑科技开发有限公司!专业承接:结构加固、基础加固、房屋加固、建筑加固等加固工程。

| 联系胜特 | 网站地图

胜特加固改造案例

佛山某超高层柱缺陷置换工程

栏目: 混凝土置换     点击: 1     作者: 胜特加固     时间: 2022-06-29     柱缺陷置换

柱置换加固

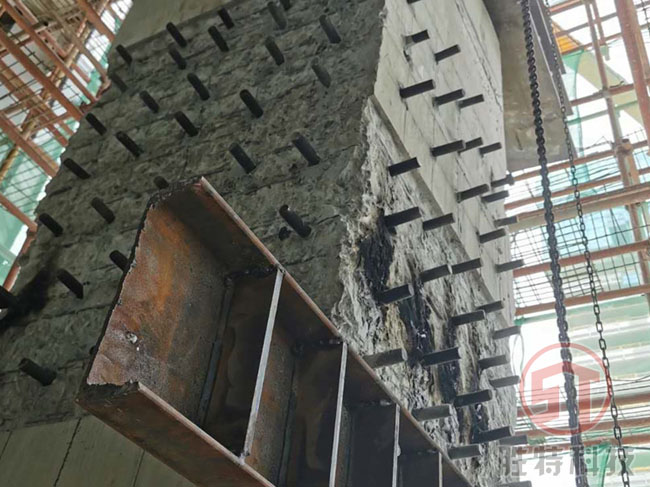

    该项目建筑是一栋超高层建筑,经检测鉴定9m高跨层柱柱中施工缝位置存在不同程度的蜂窝、麻面、孔洞、夹层等质量缺陷,对构件的承载功能或使用功能有一定影响。现需要对部分轴线的柱局部区域采用置换缺陷层的方式进行加固处理。我司派遣专业施工团队,运用我司的专利技术,精心组织施工并顺利完成该佛山加固改造项目。

    根据本项目中的柱构件存在的缺陷,采用全截面置换缺陷层,并进行补强加固处理是最为妥当的办法。需置换的柱轴向荷载达1500余吨以上。

专利技术

    本项目具体做法采用了我司专利技术《一种钢托盘支撑传力系统》(专利号ZL201310044998.0)

一种钢托盘支撑传力系统

一种钢托盘支撑传力系统

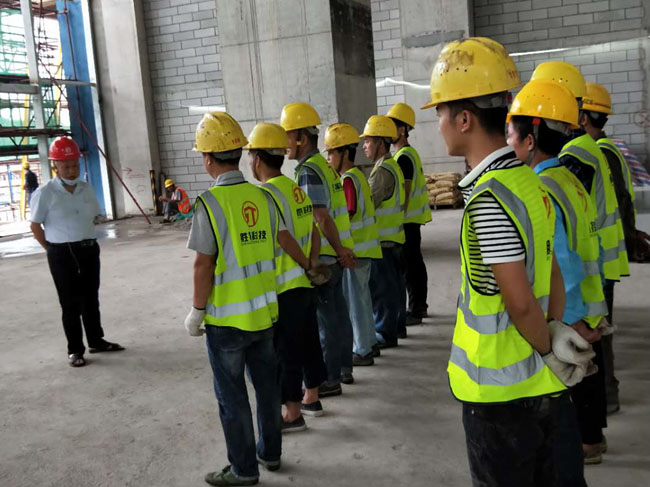

安全技术交底

安全技术交底

施工运输是难点

    由于本项目的缺陷柱位于20到30层,用于制作托盘体系的钢梁质量较大,材料运输较困难。我司利用电梯井道内安装卷扬机,吊装转运。

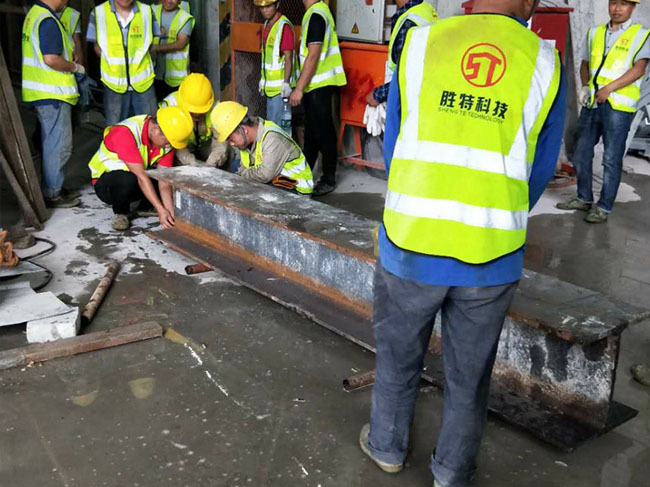

钢材运输

钢材运输

全程动态监测是重点

    置换施工前中后期全程动态监控,保证施工过程中安全性。为了确保上部结构的正常安全使用,监控网络必须根据每个施工步骤可能对结构造成的影响进行布置。采用信息化施工技术,以信息指导施工,置换过程中对每个环节的监测数据进行采集、分析,发现问题及时提出,并对有关施工技术工艺修正。

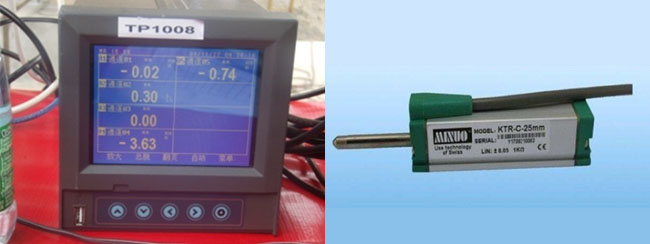

位移监测设备

位移监测设备

锚栓锚固质量是重点

    锚栓锚固质量是本次施工质量安全的重要保证,锚栓采用8.8级高强螺栓,抗剪必须满足设计验算要求,锚栓种植施工必须按照规范要求进行,制安完成后需检验锚栓的抗拉拔能力,合格后方可进行下一步施工。

高强螺栓抗拔实验

高强螺栓抗拔实验

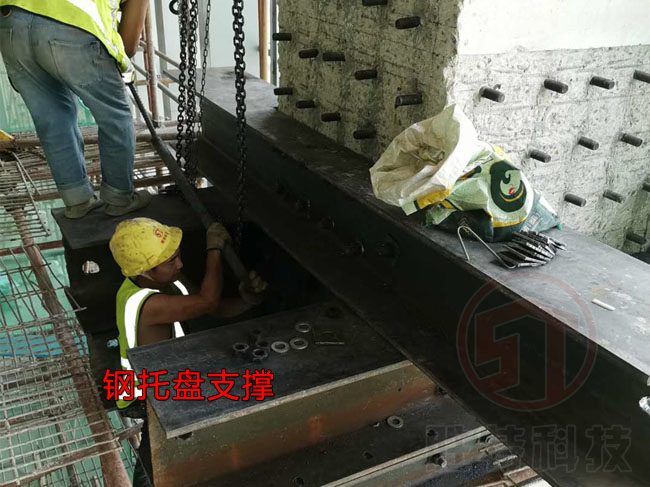

钢托盘_01

钢托盘_01

钢托盘_02

钢托盘_02

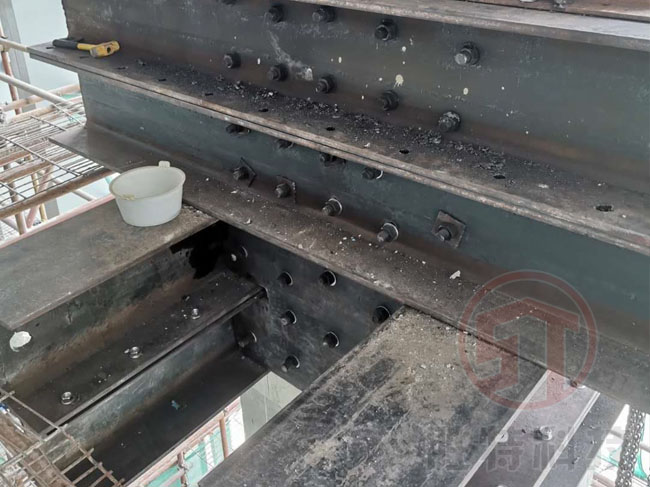

钢托盘_03

钢托盘_03

置换前预顶升是重点

    为保证施工安全可靠,置换前需进行预顶升,检验钢托盘可靠性及完成托盘体系变形,并完成传力转换,将置换柱所承担的上部荷载通过托盘体系传递至下部结构。

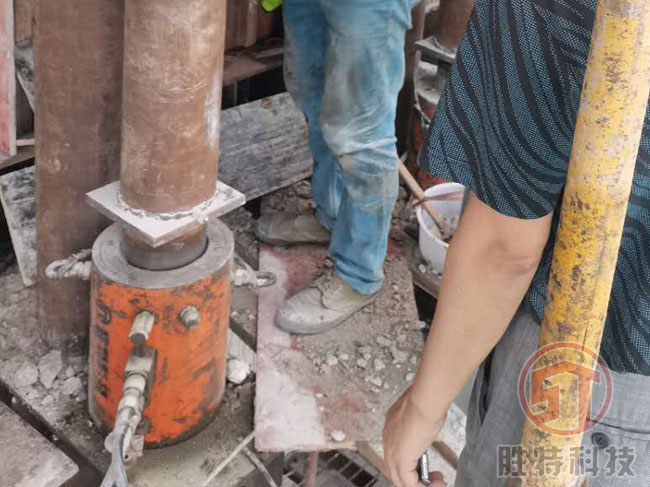

千斤顶安装

千斤顶安装

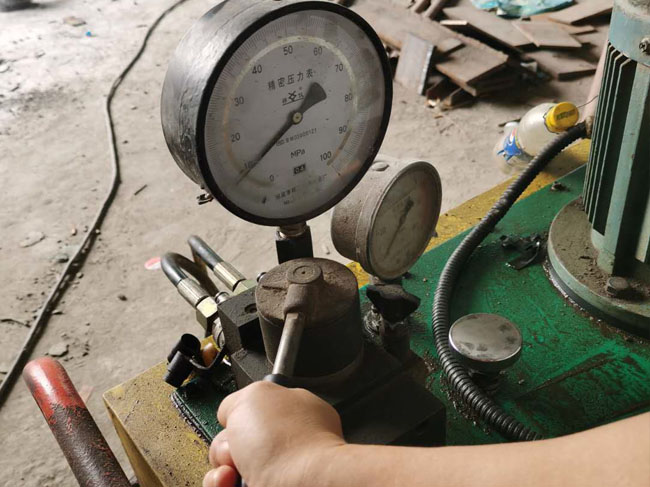

顶升操作

顶升操作

分批次置换是重点

    为保证施工安全性,每柱置换分四批次,当第一批置换部分混凝土强度大于20Mpa后进行第二批次置换。

安全文明施工,特别防火安全是重点

    本置换工程必须做好安全文明施工。室内施工,环境密闭,应做好防火安全管理,动火作业必须严格执行动火审批制度,做好动火防护措施。高空作业必须佩带安全绳。

浇注高强灌浆料

浇注高强灌浆料

    置换材料采用高强灌浆料,施工前先对材料做抗压强度检测,满足要求方可投入本工程使用;每批次施工时同步做好试块,强度达到设计强度再进行下一批次置换施工。

    待最后一批高强灌浆料强度达到设计强度后方可拆除钢托盘体系。

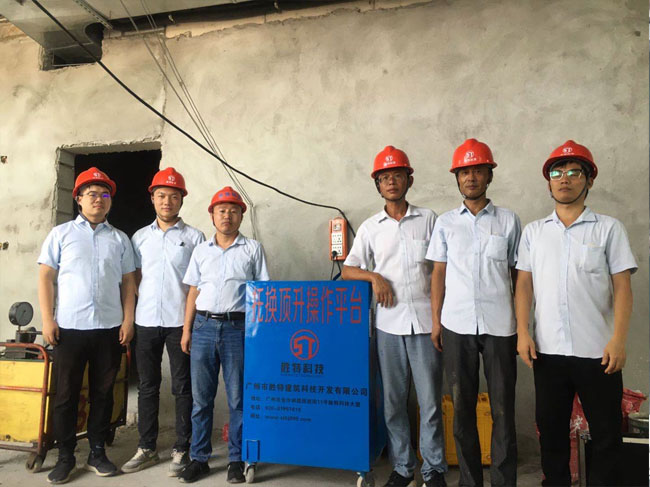

顶升施工团队

顶升施工团队

该项目所获奖项

广东省土木建筑学会科学技术奖-高层建筑千吨以上荷载单个竖向构件置换技术创新工艺及工程实践应用

上一篇:没有了

下一篇:江西庐山住宅楼项目混凝土置换工程
