欢迎光临 广州市胜特建筑科技开发有限公司!专业承接:结构加固、基础加固、房屋加固、建筑加固等加固工程。

| 联系胜特 | 网站地图

绿色加固

关于常规加固工程的质量技术控制

时间:2022-08-25 15:38:00       作者:

关于常规加固工程的质量技术控制
本文摘选自我司第16期《胜特特刊》 作者:刘文汉

    随着国家旧城改造政策的出台,严格控制大拆大改,建筑改造加固行业也迎来了新一轮的机遇和挑战,高质量发展才能在行业内立于不败之地。相比新建工程,既有建筑结构改造加固工程涉及的工艺更复杂,工程质量和技术要求更高,质量就是企业生存的根本。以下就一些常规加固工程质量技术控制要点和大家一起分享探讨一下。

一、植筋工程

    1. 基材混凝土强度不低于C20;

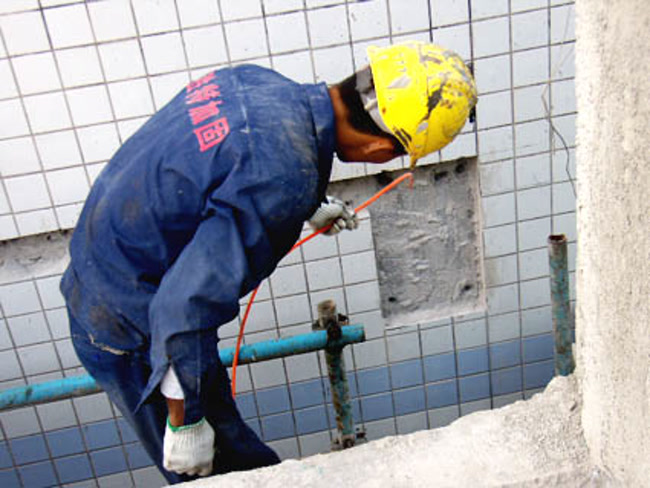

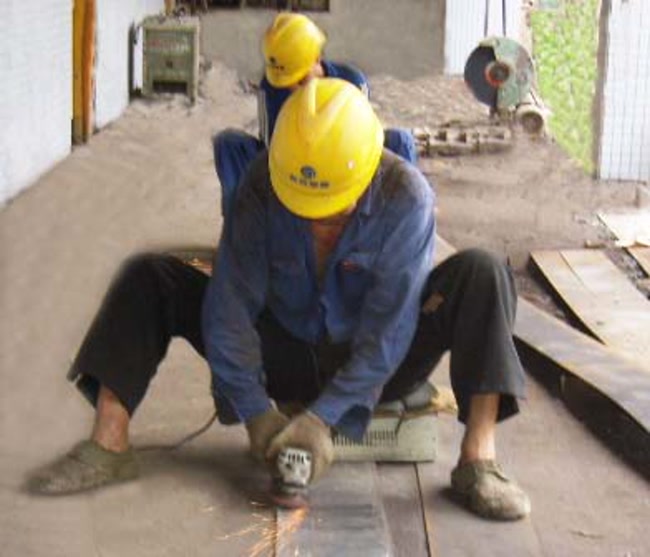

    2. 冲击钻成孔、孔径、孔深;

    3. 清孔:“一吹、一刷、一吹”;孔壁必须干燥;手指检查。

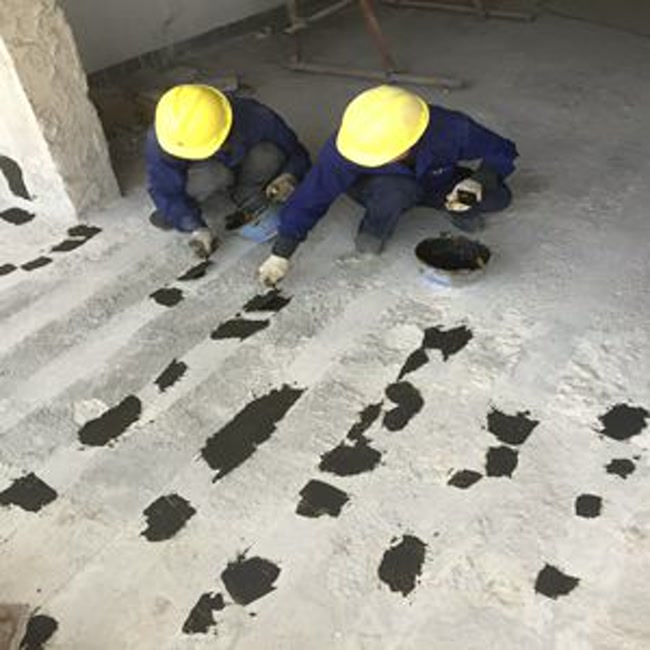

清孔

清孔

    4. 植筋钢筋不能有锈斑、油污,植入前必须擦拭干净;

    5. 胶粘剂必须严格按照配比调配,并搅拌均匀,不能有灰尘、油、水等杂质混入;

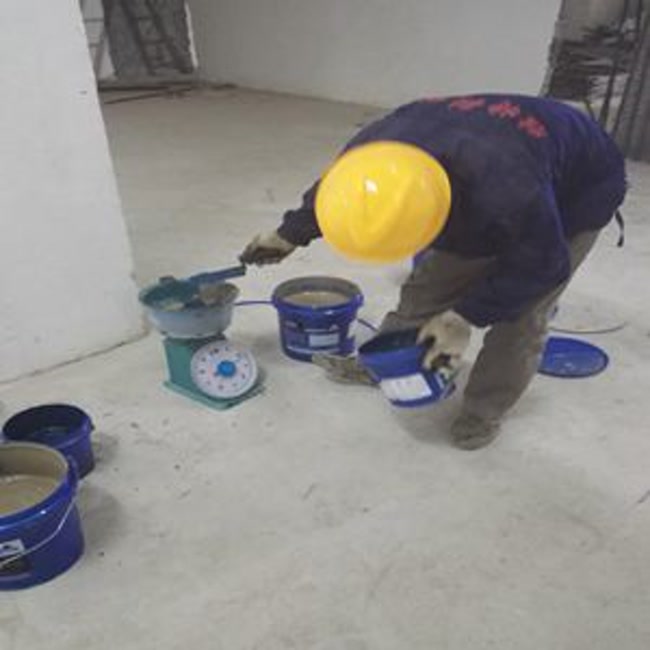

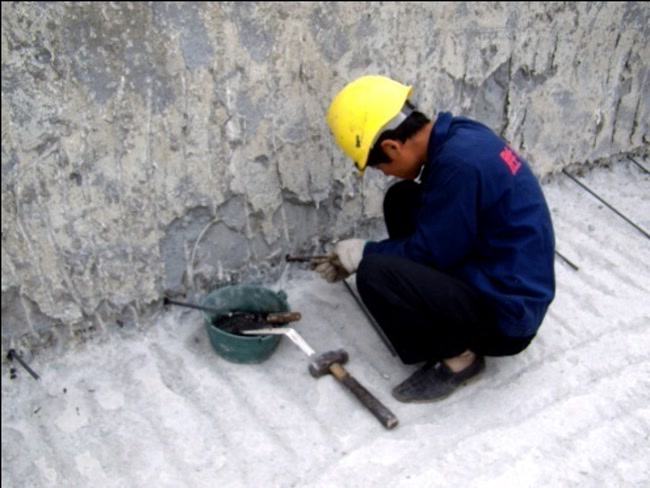

配胶

配胶

    6. 注胶饱满度控制,注胶量约孔深的2/3,钢筋旋转插入至孔底,有少许胶溢出为宜。严禁不注胶而是在钢筋抹胶插入植筋孔内;

喂胶

喂胶

    7. 植筋的钢筋焊接搭接的焊接点距基材混凝土表面15d不少于300;

    8. 胶粘剂完全硬化前不可扰动钢筋。

    植筋看似简单,但恰恰是日常施工中最容易忽视的。植筋工艺都是用在新旧混凝土结合的节点部位,施工现场一定要明确质量把控的重要性,重点把控钻孔深度、清孔洁净度、配胶比例、注胶饱满度。

    延伸工程量计算:植筋胶用量计算W=3.14*R*R*L*2/3*V*K

    钢筋工程量计算容易漏算:植筋锚固深度、搭接长度

    抗拔试验:拉拔值0.9倍钢筋标准强度值;检验数量

二、混凝土构件增大截面工程

    1. 界面处理

      1).饰面层必须清理干净;

      2).“去掉一层皮”,即去掉混凝土浮浆层,露出骨料新面;

      3).凿出深约6mm~10mm1垂直于构件轴线的横向沟槽,增强新混凝土相互间的剪切作用;

      4).清除构件表面松的骨料、砂砾和粉尘,并冲洗干净;

      5).基面涂刷水泥油或界面剂,浇筑混凝土前12小时对原基面充分湿润。

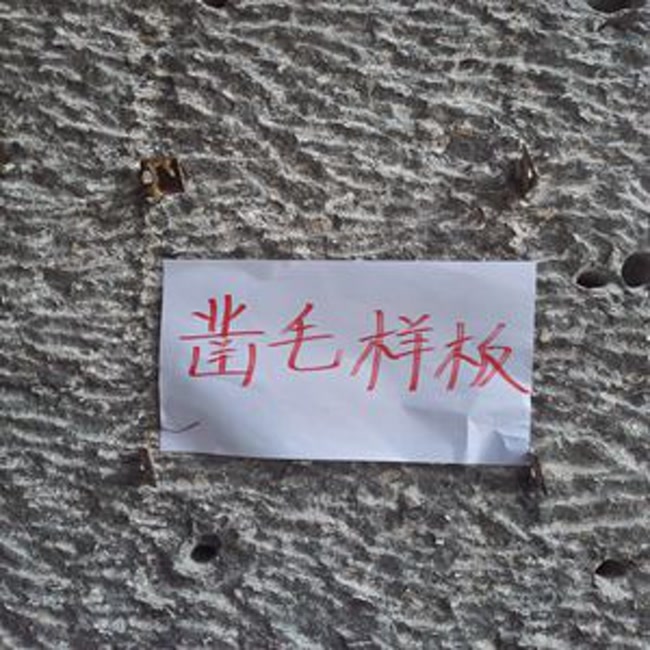

凿毛样板

凿毛样板

    2. 钢筋施工严格按照相关规范和图集,重点控制搭接范围、接头、保护层和箍筋加密区等。钢筋焊接焊缝饱满,施焊不可损坏钢筋,焊渣应清理干净。套筒连接接头钢筋端部要平整,钢筋在套筒内连接长度不能少于9口丝。

钢筋绑扎

钢筋绑扎

    3. 模板工程也是施工中最容易出问题的环节,因加固工程和常规土建不同,加固工程因加大截面较小,混凝土浇筑时膨胀力远大于新建工程。所以模板的加固和支撑尤为关键。

模板安装

模板安装

    4. 混凝土质量缺陷控制要点:露筋、蜂窝、孔洞、夹杂异物、疏松、裂缝、连接部位缺陷、表面起砂等。

三、包钢工程

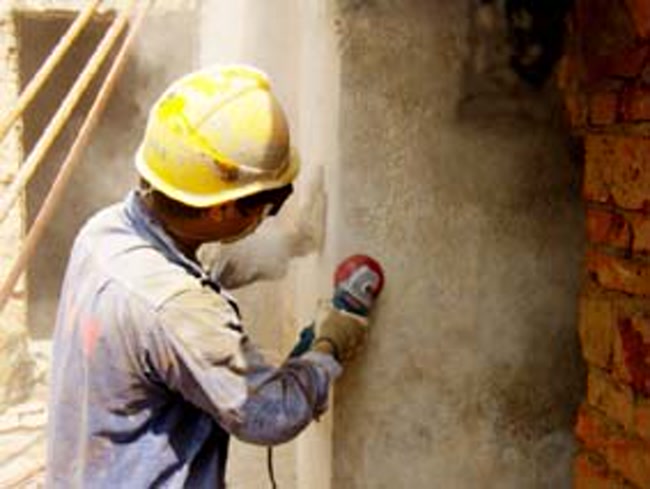

    1. 界面处理:饰面层砂浆、白灰必须清理干净,混凝土界面用砂轮机打磨,去掉一层皮露出骨料的坚实基面;钢板表面应垂直与钢板方向打磨完全露出金属光泽。混凝土截面的棱角应圆化打磨,半径不小于20mm;表面松动的骨料、浮渣和灰尘应清理干净(用手指检查)。

旧砼基面处理

旧砼基面处理

    2. 焊接:焊缝应平直,焊波均匀,无跳焊、漏焊,如焊接质量不好,灌浆时很容易从焊缝漏浆。

    3. 封边:钢板与混凝土之间应有2~3mm空隙;布置排气孔;试压。

    4. 注浆:按比例配胶并搅拌均匀;饱满度检查,空鼓率不大于5%(空鼓面积不大于总面积5%),单个空鼓点不能大于10000mm2,否则拆除重做,同时小于10000mm2空鼓点采用补胶措施。

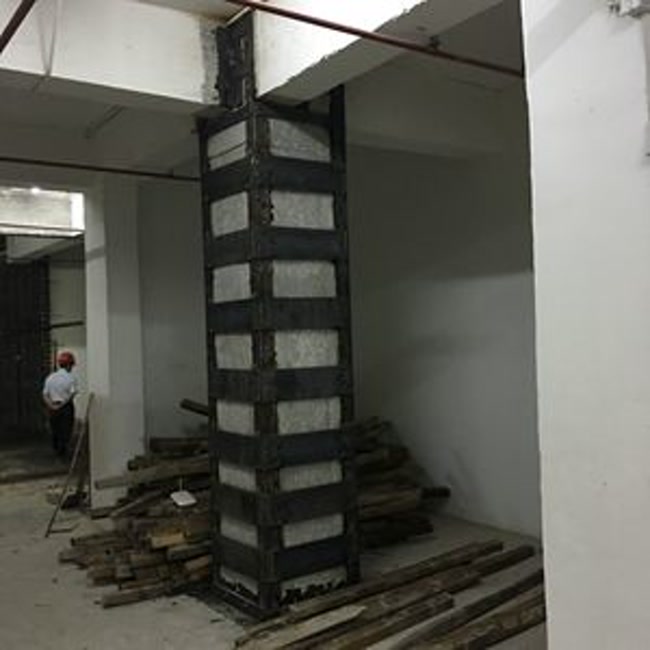

柱包钢加固

柱包钢加固

四、碳纤维加固

    1. 基面打磨:露出骨料断面,棱角打磨成半径不小于25mm圆角;

    2. 基面修补:孔洞、凹面、露筋等缺陷修补,有段差的抹成平滑曲面;

基面修补

基面修补

    3. 混凝土表面应清理洁净,并保持干燥;

    4. 配胶:严格配比,搅拌均匀,无气泡,不能有水、灰尘等杂质混入;

    5. 碳纤维严禁折叠;

    6. 反复滚压,不能有折皱、气泡、刮砂、空鼓;

    7. 搭接长度受力方向不小于200mm。

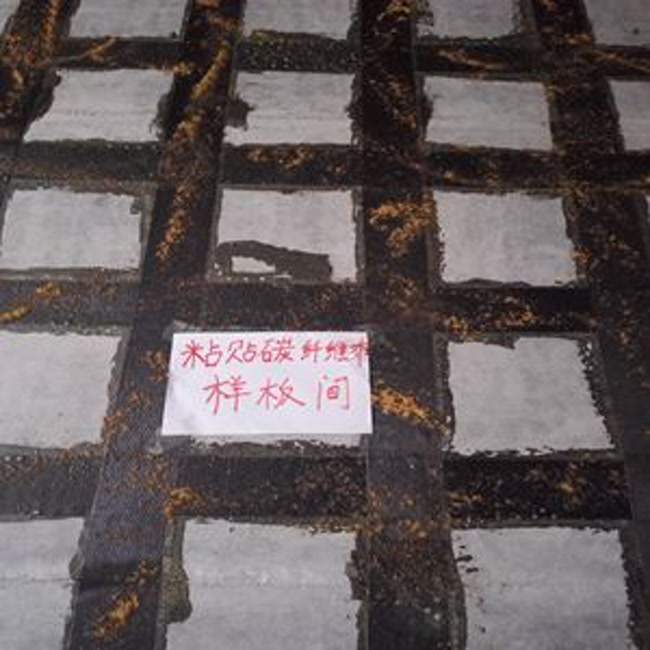

粘贴碳纤维

粘贴碳纤维

    8. 粘贴质量检查:空鼓率不大于5%(空鼓面积不大于总面积5%),单个空鼓点不能大于10000mm2,否则拆除重做,同时小于10000mm2空鼓点采用补胶措施。

五、粘钢加固

    1. 界面处理同包钢加固、碳纤维施工;

    2. 锚栓应按照植筋施工工艺、孔壁必须清理干净;

钢板打磨方向

钢板打磨方向

钢板打磨成品

钢板打磨成品

    3. 粘贴前钢板表面和混凝土表面必须清理干净;

    4. 基面修补平整,段差过渡平滑,任何情况下钢板不得有折角;

    5. 锤击检查,单个空鼓面积不大于1000m㎡,发现空鼓注胶修复。

六、容易忽视的技术措施

    1. 节点:设计、施工应重点考虑节点位置做法,不可忽略;计算工程量时充分考虑施工的难度

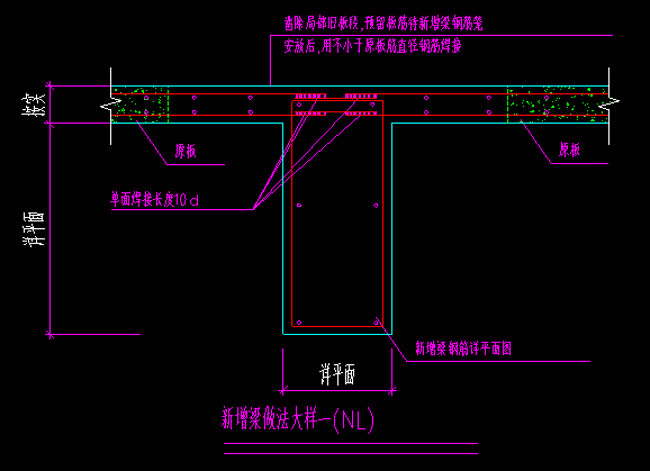

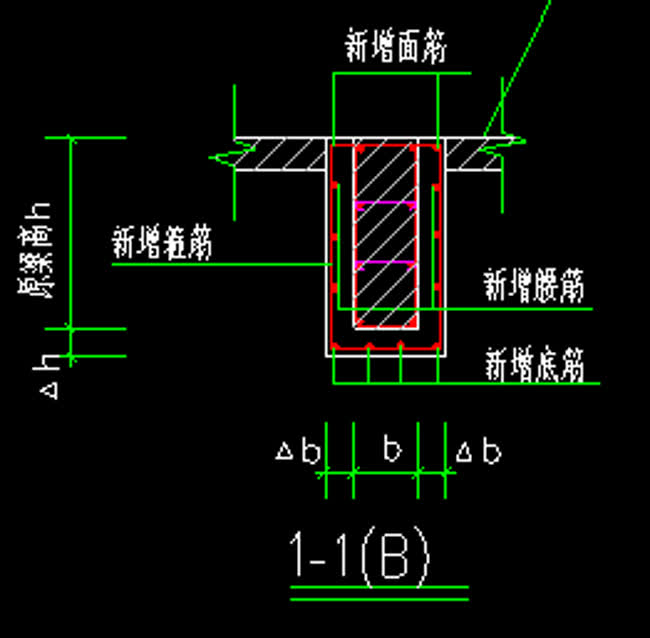

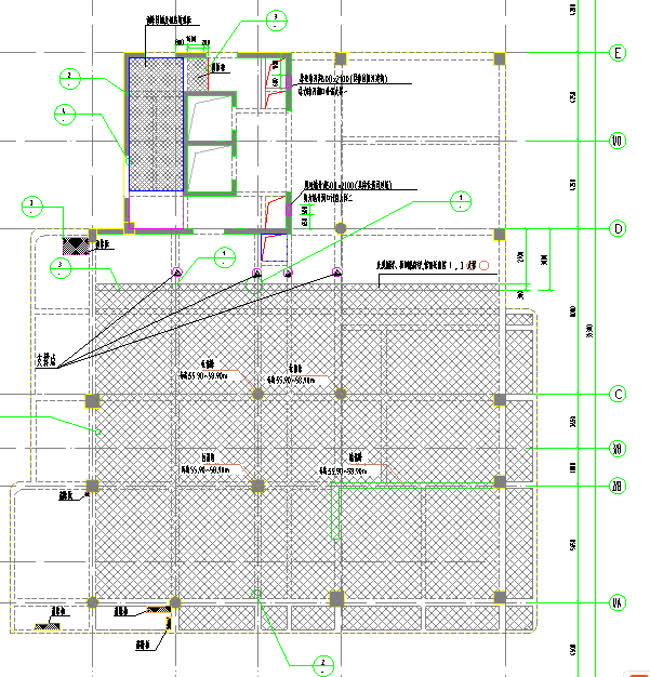

加固设计

加固设计

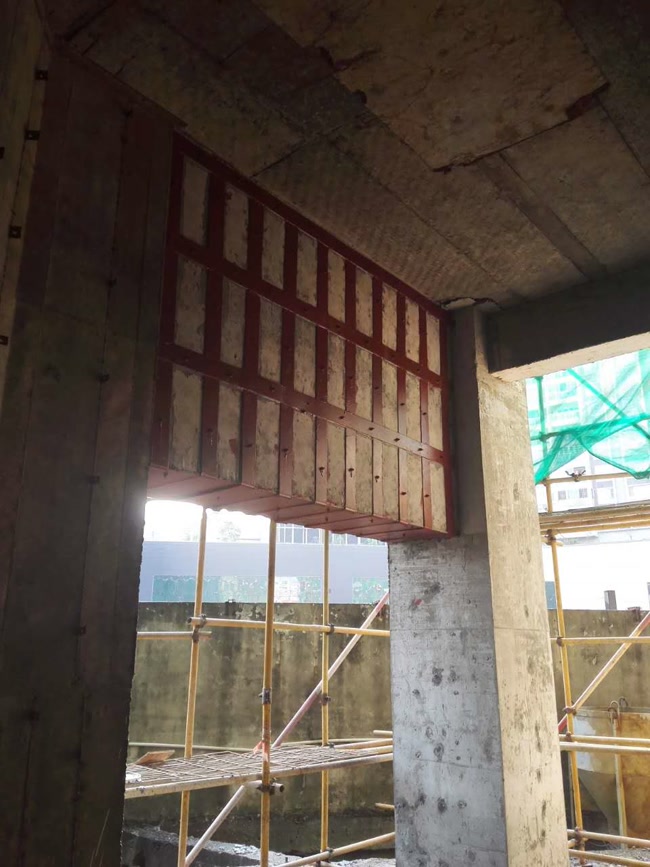

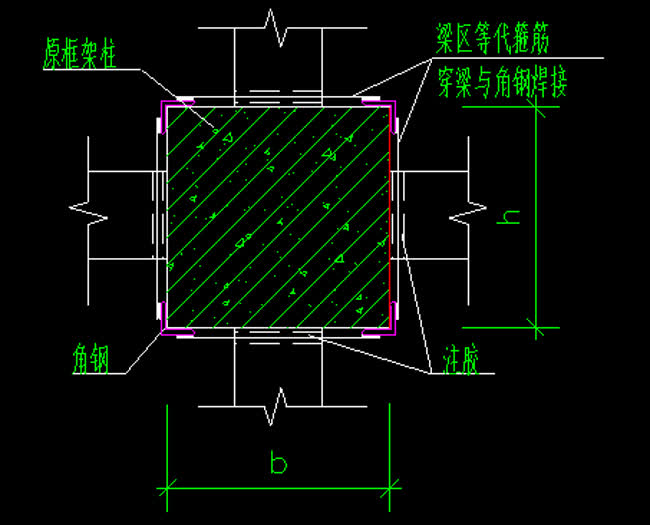

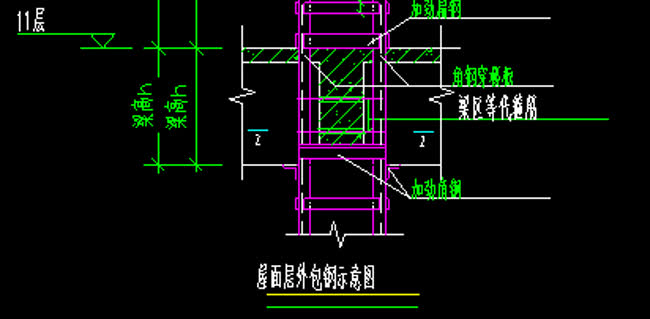

外包钢示意

外包钢示意

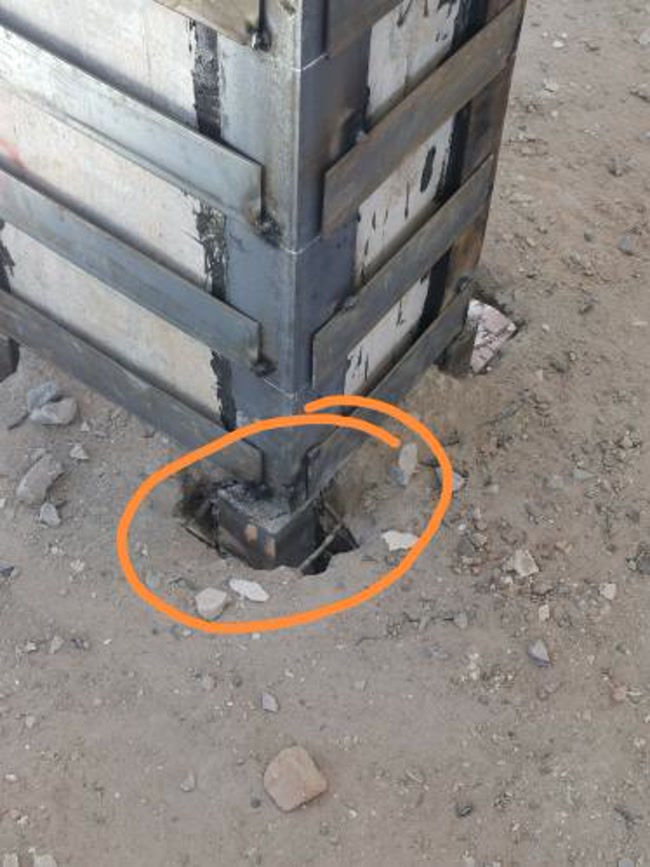

包钢节点

包钢节点

包钢节点

包钢节点

    2. 支撑卸荷

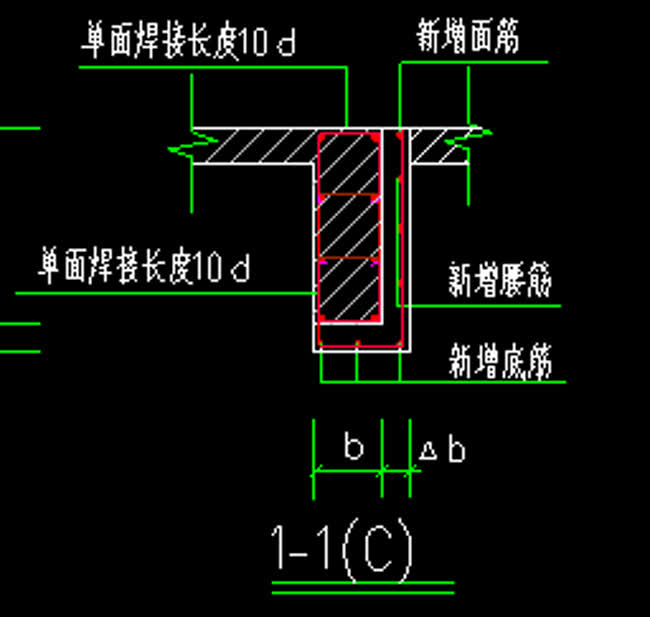

      1).梁加大截面或新加梁:考虑板的支撑、板凿除(企口)、钢筋截断弯折、钢筋调直、短筋焊接、板修复

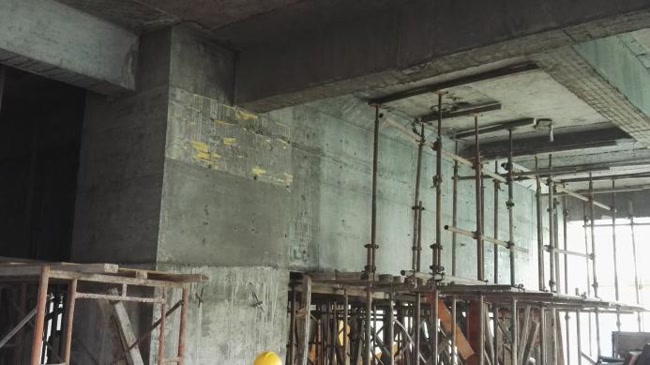

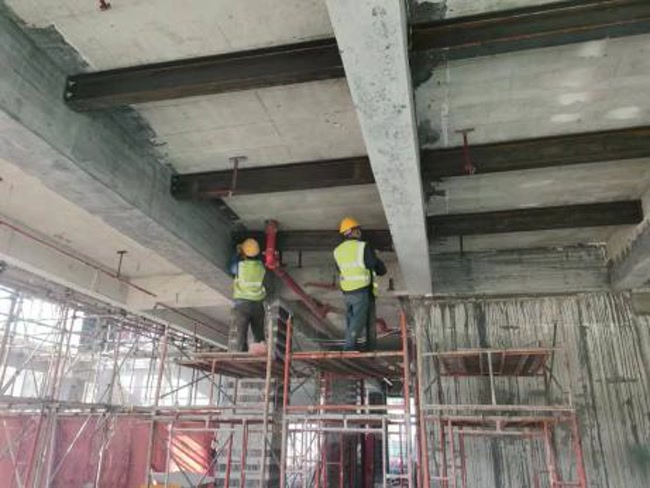

新增梁1

新增梁1

新增梁2

新增梁2

新增梁3

新增梁3

新增梁加固

新增梁加固

      2).不可卸荷的在使用区域(如厂房、已覆土地下室顶板),应先支撑回顶

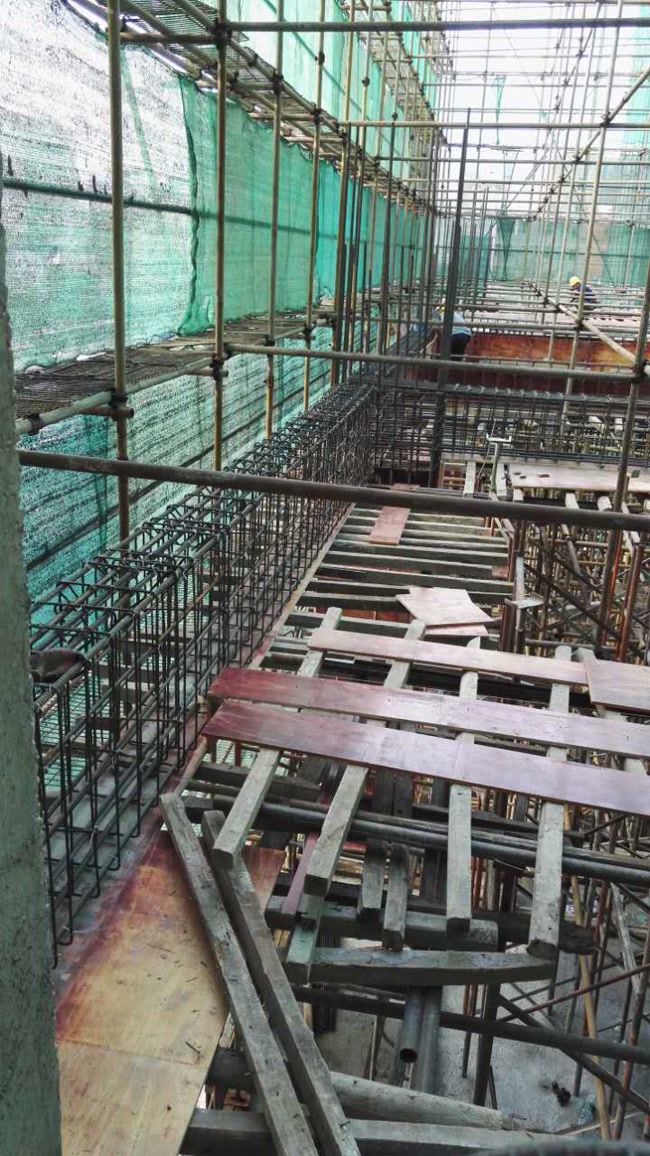

支撑回顶

支撑回顶

      3).结构拆除的支撑

结构拆除支撑设计1

结构拆除支撑设计1

结构拆除支撑设计2

结构拆除支撑设计2

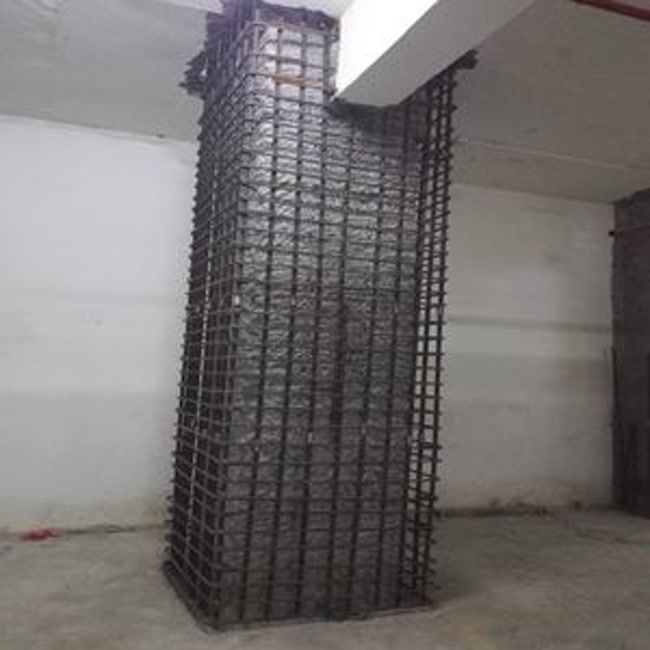

    3. 钢筋密集处理办法。常规做法植筋已难以实现,采用托换体系,凿除节点处柱混凝土

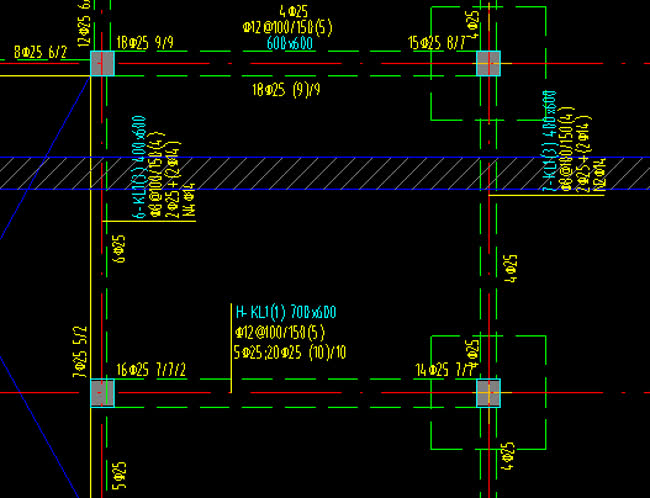

加固设计

加固设计

    4. 灌浆料施工。模板接缝密封,控制施工量,一次连续浇筑

灌浆料施工1

灌浆料施工1

灌浆料施工2

灌浆料施工2

    5. 表面防护:有湿作业的施工现场一定要及时做好防腐防锈

防腐防锈

防腐防锈

总结

    加固技术、工艺很多,如:置换混凝土、钢筋网片外加聚合物砂浆面层、裂缝修补、锚杆静压桩等等。日常管理中首先熟练掌握每一项工程的工艺流程及质量控制要点。其次,施工现场加强巡检。加固工作在任何工程项目中都是一项非常关键的工作,加固是为了解决建筑工程的疑难问题和治理建筑病害。 如果加固施工质量存在问题,不但不能解决问题,而且会起反作用。

剪力墙洞口粘钢

剪力墙洞口粘钢

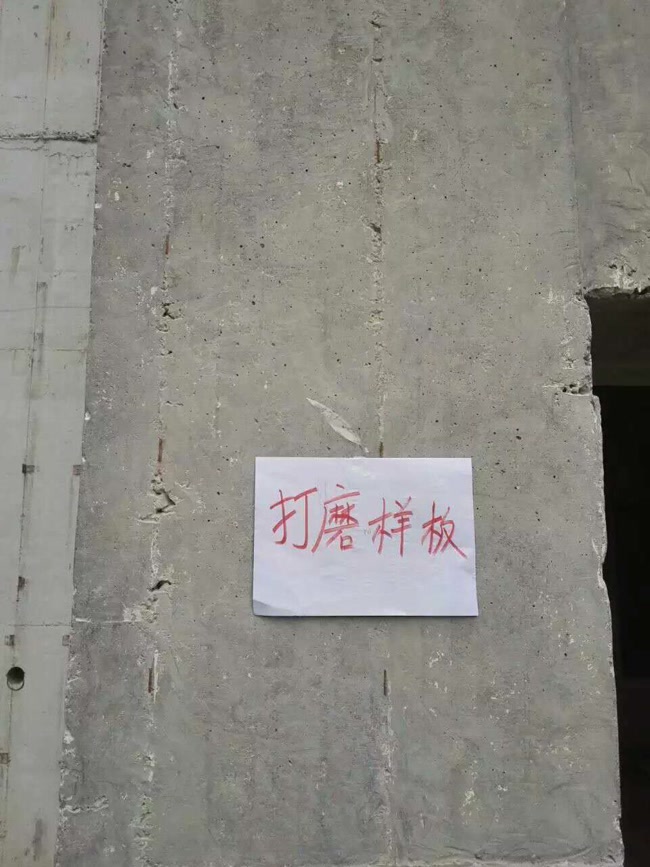

打磨样板

打磨样板

梁粘钢及表面防护

梁粘钢及表面防护

碳布粘贴基面打磨修补

碳布粘贴基面打磨修补

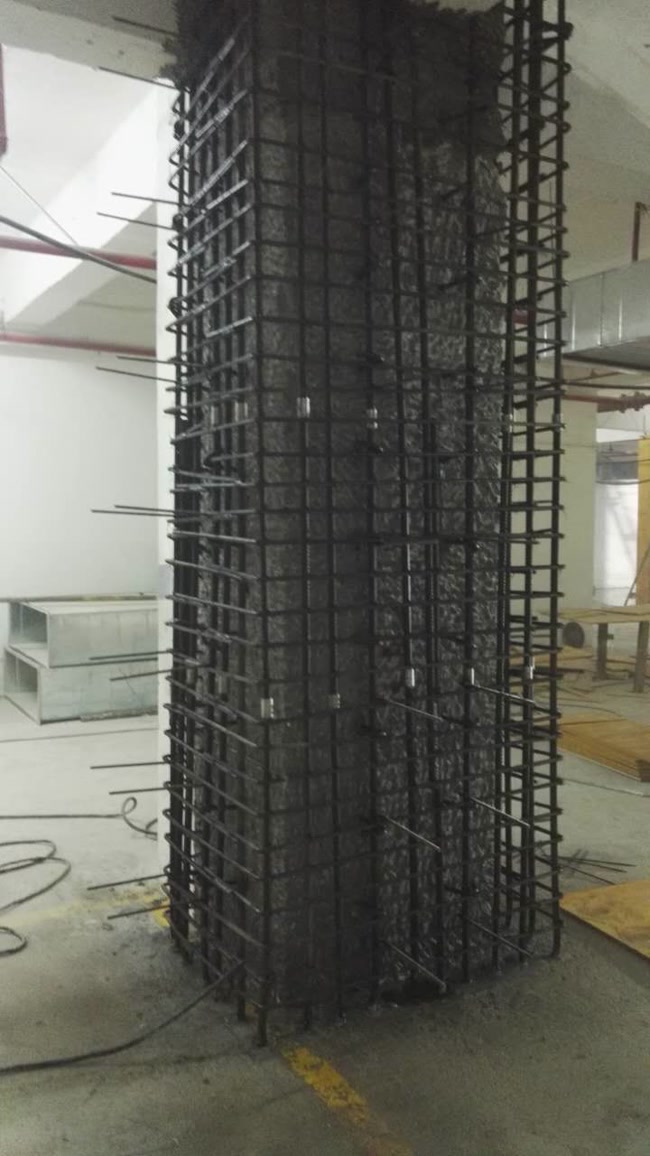

柱加大截面植筋

柱加大截面植筋

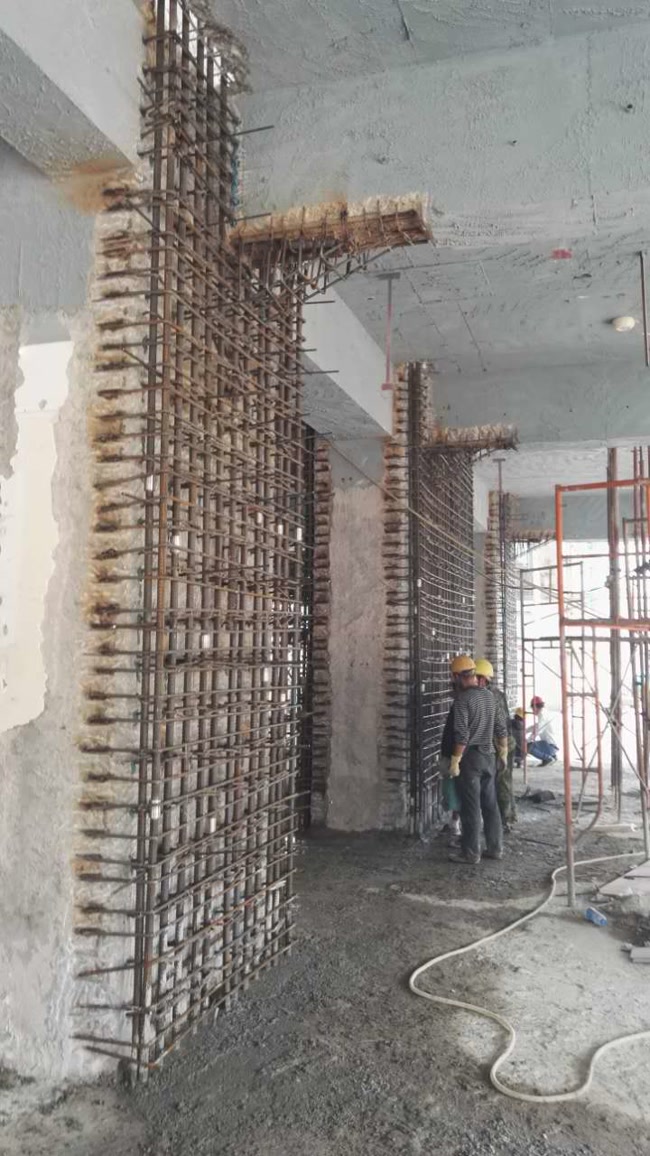

柱加大截面钢筋绑扎1

柱加大截面钢筋绑扎1

柱加大截面钢筋绑扎2

柱加大截面钢筋绑扎2

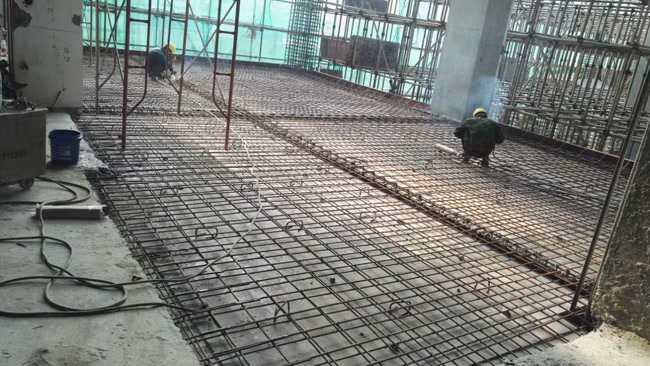

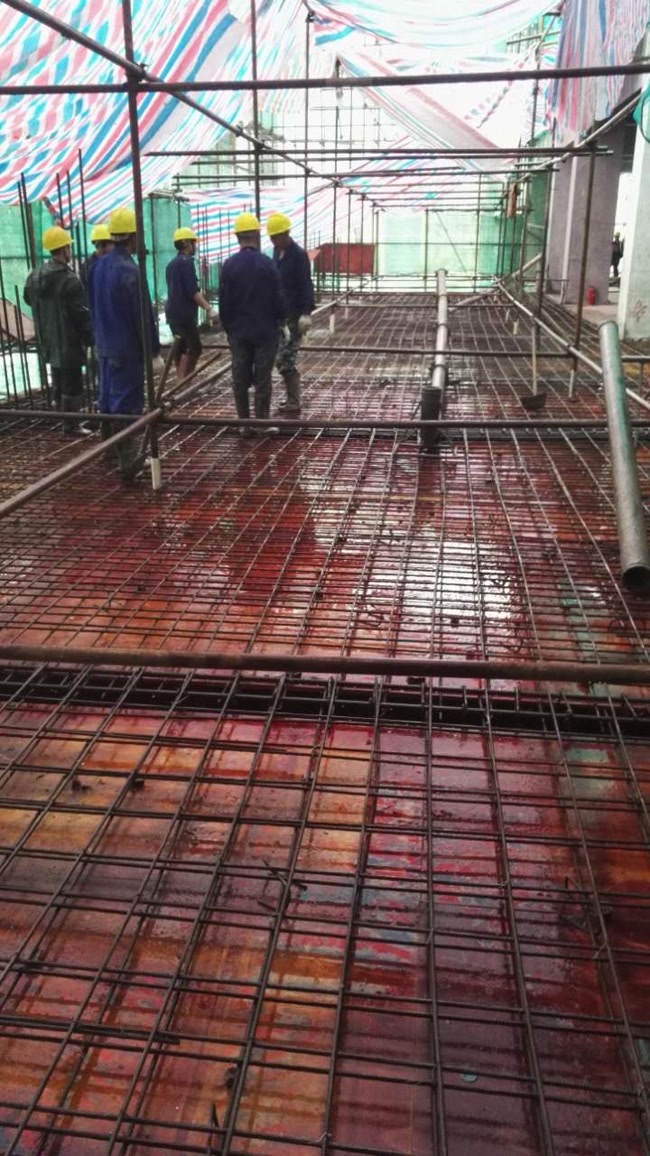

楼板钢筋绑扎

楼板钢筋绑扎

楼板钢筋绑扎及钢筋焊接

楼板钢筋绑扎及钢筋焊接

梁钢筋绑扎及支模

梁钢筋绑扎及支模
